LNG 碼頭引橋段跨斜坡堤灌注樁施工控制措施

打開文本圖片集
摘要:本文以福建漳州 LNG 項目碼頭工程為實例,介紹碼頭引橋段跨斜坡堤沖孔灌注樁施工穿透拋石層的主要技術難題,總結施工過程中采取的一些措施和方法。
關鍵詞:碼頭引橋跨斜坡堤;沖孔灌注樁;穿透拋石層;施工措施
中圖分類號:U65 文獻標識碼:A 文章編號:1006—7973(2022)03-0125-03
1工程概況

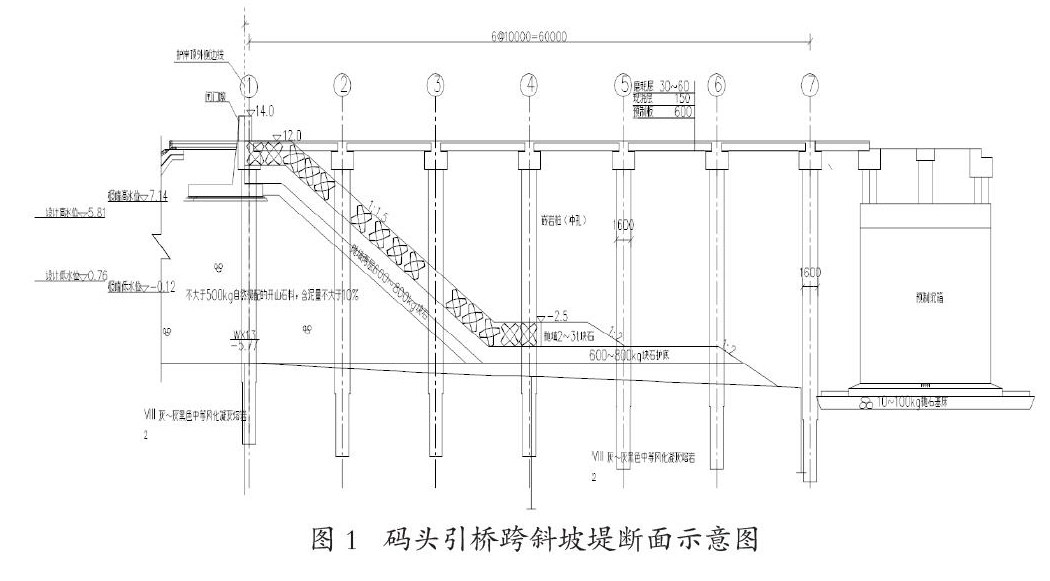

福建漳州 LNG 項目碼頭工程建設規模為8-26.6萬 m3LNG 裝卸泊位,其中泊位引橋總長556m,寬度15m,引橋頂面標高+12m(廈門零點),大部分位置采用重力墩式結構,其中引橋接岸段由于陸域拋石斜坡堤護岸已先期實施,引橋與護岸銜接段60m 內無法進行沉箱安裝,因此該段引橋采用高樁梁板結構,排架間距10m,基礎采用φ1600嵌巖樁(沖孔),每榀排架布置3根樁,上部結構為現澆橫梁和預制+現澆鋼筋混凝。(剩余3197字)
